Ao longo dos anos, atuando no apoio a diversas empresas que objetivam conceder Incentivos de Longo Prazo (ILPs) a seus colaboradores, observamos e podemos afirmar com propriedade que a segurança na gestão desses instrumentos não vem apenas das regras de outorga, mas também da clareza nos processos ao longo de toda a jornada.
Gerir um ILP envolve muito mais do que apenas desenhar o plano e conceder o benefício aos elegíveis. Abrange a forma como as instituições agem a partir daí, dando clareza aos órgãos reguladores, aos beneficiários e à própria empresa.
Quando a organização domina a dinâmica operacional, ela fortalece seus processos e dissemina um conhecimento que permite gerir planos cada vez mais eficientes. Isso fortalece a confiança dos colaboradores e a cultura organizacional, integrando o ILP como parte estratégica do pacote de remuneração focado no crescimento sustentável.
Embora o conceito seja claro, a maturidade operacional frequentemente esbarra em desafios práticos que acompanhamos de perto no dia a dia das organizações.
Mas, afinal, o que observar para garantir que a execução do plano seja tão bem-sucedida quanto o seu desenho original? A seguir, compilamos boas práticas e pontos de atenção cujos efeitos e consequências devem ser amplamente compreendidos para garantir a eficiência da gestão em todas as etapas do processo.

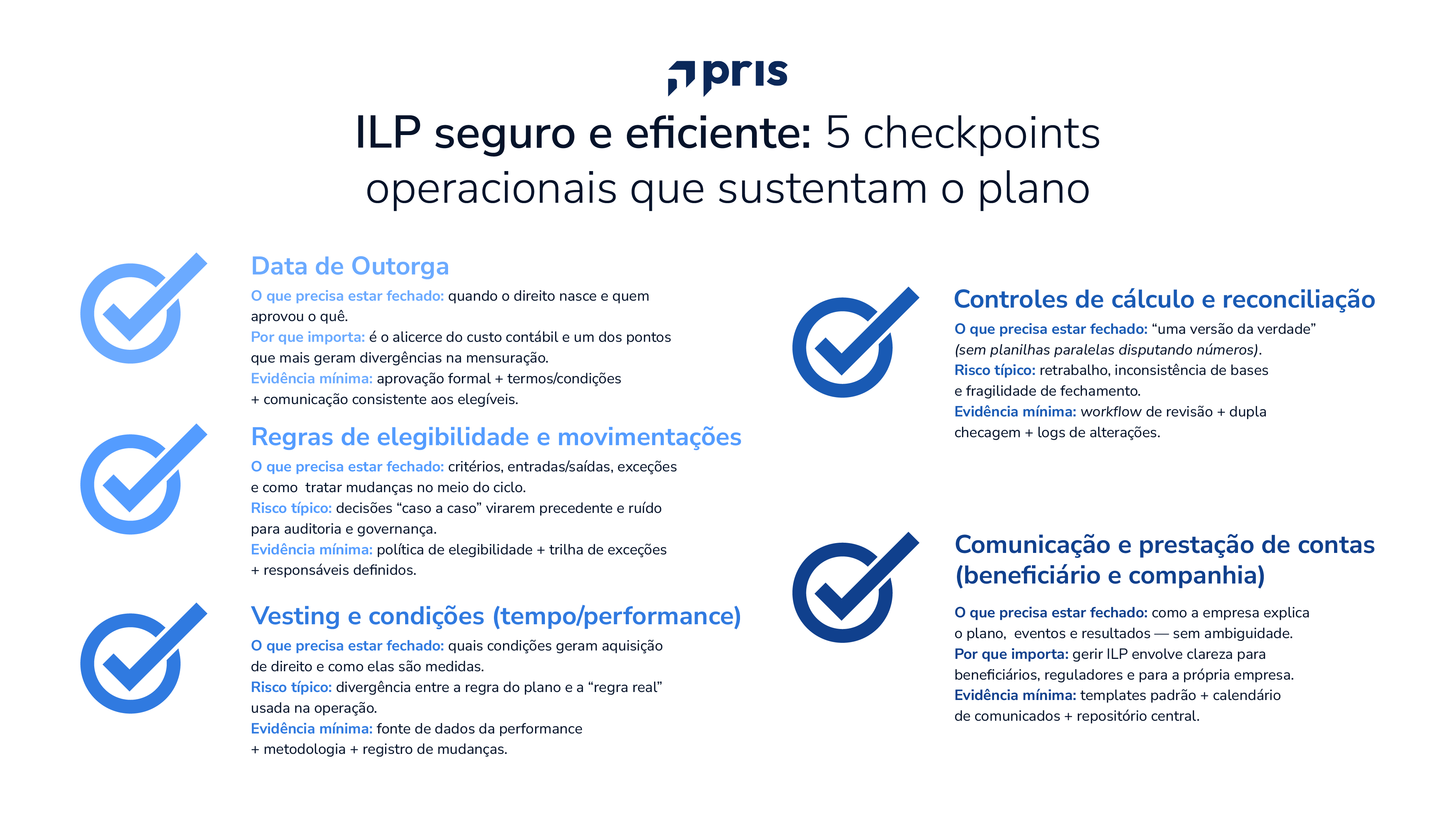

1. O Alinhamento sobre a Data de Outorga (Grant Date)
Embora pareça um detalhe burocrático, a definição da Data de Outorga é o alicerce de todo o custo contábil e um dos pontos que mais gera divergências na mensuração.
Ao conceder um ILP, a organização assume uma obrigação perante os beneficiários e o mercado, o que gera um custo que não pode ser desconsiderado ou estimado de forma arbitrária.
Nesse sentido, o pronunciamento CPC 10 (Pagamento Baseado em Ações) é claro: esse custo deve ser mensurado a partir da data de outorga, que ocorre quando a entidade e os beneficiários estabelecem o entendimento comum sobre as regras e condições do plano.
É aqui que reside a principal dúvida: muitos contratos trazem uma data retroativa (ex: “o programa vigora desde 1º de janeiro”), mas, para a norma, a outorga só se concretiza quando há prova de que o colaborador aceitou essas regras.
Se a assinatura do contrato ocorrer apenas meses depois (em março, por exemplo) e a empresa não possuir evidências sólidas (como e-mails ou comunicações formais) de que as regras já eram de conhecimento comum em janeiro, a mensuração do Valor Justo e o início da provisão contábil devem ocorrer apenas na data da formalização. Esse hiato temporal expõe a companhia a questionamentos de auditoria e a variações indesejadas no custo final do programa.
Outro ponto crítico surge quando beneficiários de um mesmo programa assinam seus contratos de outorga em datas distintas. Nestes casos, a norma exige que o Valor Justo seja mensurado individualmente para cada data de formalização. Para evitar essa complexidade operacional, centralizar as assinaturas em uma mesma data pode ser uma alternativa, pois simplifica drasticamente a mensuração e unifica o início do reconhecimento do custo no balanço da companhia.
No fim das contas, o segredo está em entender como a norma funciona para aplicá-la a favor do negócio. Ter essa clareza evita surpresas no meio do caminho e garante que a execução do plano seja segura, simples e eficiente para todos.
2. Escolha das métricas de performance
Um plano de ILP pode ter métricas de performance atreladas, sejam elas de mercado (associadas ao valor da ação da companhia) ou de não mercado (metas operacionais internas). Como esses indicadores determinam o ganho real do beneficiário, a escolha da composição das regras é uma das decisões mais estratégicas desse tipo de programa.
Muitas vezes, a escolha por métricas de performance altamente complexas no desenho do ILP acaba não sendo vantajosa. Em vez de motivar, o excesso de variáveis pode tornar o plano confuso e menos atraente para o beneficiário. Além disso, regras muito complexas podem dificultar a comunicação interna, prejudicando a transparência e tornando a apuração dos resultados um desafio para a gestão.
Por outro lado, adotar métricas de performance mais claras e objetivas, diretamente ligadas ao negócio, costuma aproximar muito mais o plano da sua finalidade. Quando o participante entende exatamente o que precisa ser entregue para atingir o prêmio, o ILP cumpre seu papel de motor de performance.
Nesse sentido, é comum que empresas busquem benchmarks para entender como o mercado está estruturando suas condições de performance. Embora avaliar os pares seja importante, é fundamental priorizar os objetivos intrínsecos da sua organização: onde ela quer chegar? O foco é retenção, alinhamento com acionistas ou uma meta operacional específica?
O desenho ideal é aquele que reflete a estratégia do negócio de forma simples e mensurável. Afinal, para que o incentivo funcione na prática, ele precisa ser tão fácil de entender quanto é justo de recompensar.
Por fim, além do impacto na experiência do beneficiário, a escolha das métricas tem reflexos contábeis diretos que precisam ser considerados no desenho do plano. Segundo o CPC 10, condições de não mercado não entram no cálculo do valor justo: seu efeito é capturado pelo ajuste na quantidade esperada de instrumentos a serem entregues ao fim do período de vesting, revisada a cada período conforme a probabilidade de atingimento evolui. Já as condições de mercado devem ser incorporadas ao próprio valor justo na data de outorga — e, em planos liquidados em instrumentos de patrimônio, esse valor não é remensurado posteriormente, independentemente de a condição ser alcançada.
Em outras palavras, a métrica escolhida não só define o que o colaborador precisa entregar: ela determina a previsibilidade do custo no balanço e o nível de complexidade da mensuração contínua.
3. Gestão de Aditivos e Modificações Contratuais
É natural que planos de longo prazo precisem de ajustes ao longo do tempo, seja para acompanhar a evolução do negócio ou para corrigir a rota conforme as prioridades estratégicas da companhia se transformam. No entanto, essas alterações devem ser formalizadas por meio de aditivos contratuais, o que traz implicações contábeis que merecem atenção.
De acordo com o CPC 10, qualquer alteração que beneficie o colaborador é tratada como uma modificação do plano. Um ponto crítico aqui é que o custo original nunca é simplesmente descartado: se a modificação aumenta o Valor Justo, esse valor incremental é somado ao custo original, que continua sendo reconhecido.
Além disso, o excesso de aditivos (já vimos casos com 3 ou 4 em um mesmo contrato) cria uma "complexidade geométrica" no controle. Ter diversos modelos de cálculo dentro de um mesmo contrato pode tornar o controle financeiro muito difícil e trazer riscos operacionais que devem ser considerados.
Como boa prática, recomendamos que a empresa simule o impacto contábil antes de emitir qualquer aditivo. Muitas vezes, o que parece uma pequena "correção de rota" gera um efeito cumulativo de custo que não foi previsto no orçamento inicial.
Em cenários de alta complexidade, pode ser mais prudente avaliar se faz sentido desenhar um novo plano para os objetivos atuais, permitindo que o contrato original siga seu curso natural. Essa é uma decisão estratégica que exige análise caso a caso, mas que prioriza a transparência e a simplicidade da gestão.
Em resumo, entender o impacto financeiro de cada alteração garante que o plano continue sendo uma ferramenta de incentivo viável e fácil de controlar.
4. O Desafio da Comunicação e Engajamento
Após a outorga de um ILP, um dos maiores desafios é manter a comunicação clara e objetiva com os beneficiários. Mais do que uma boa prática de gestão de pessoas, a transparência na comunicação tem implicações operacionais diretas: beneficiários mal informados sobre janelas de liquidação, períodos de vesting ou condições de atingimento de performance são fonte recorrente de conflitos, questionamentos regulatórios e até contingências trabalhistas.
É fundamental que os participantes consigam acompanhar o programa de perto, mensurar seu ganho potencial e visualizar com precisão os momentos de direito sobre o incentivo.
Uma das melhores formas de engajar os colaboradores é proporcionar um ambiente unificado e dinâmico, onde as informações do plano sejam apresentadas com total transparência. Mais do que apenas exibir dados, esse canal deve permitir que o participante compreenda a evolução do seu incentivo de forma simples. Essa clareza favorece o entendimento e, consequentemente, a valorização do programa por parte do colaborador.
O ILP não deve ser lembrado apenas no momento da assinatura do contrato. Manter uma régua de comunicação ativa — seja por e-mails recorrentes ou outros canais corporativos — garante que o beneficiário se mantenha conectado ao desempenho do plano e aos objetivos do negócio.
Além disso, como o tema possui certa complexidade técnica, promover fóruns de discussão, palestras e treinamentos é uma iniciativa estratégica. Essas ações ajudam a disseminar o conhecimento, fortalecem a cultura de "sentimento de dono" e garantem que as regras do jogo sejam plenamente compreendidas por todos.
Conclusão
Operacionalizar um ILP com excelência vai além da conformidade; trata-se de garantir que o incentivo cumpra seu papel estratégico com maior previsibilidade e clareza. Com as reflexões acima, esperamos ter contribuído para uma visão mais segura da operação dos seus incentivos.
Para nós, da Pris, o rigor técnico e a transparência são os pilares que permitem à empresa e aos seus colaboradores crescerem juntos, com a confiança de regras sólidas e uma gestão profissional. Acreditamos que essa base é o que garante que o plano alcance seu objetivo de alinhar interesses, com processos claros para auditores, reguladores e para os próprios beneficiários.
Se a sua organização busca mais segurança e eficiência no reporte dos custos de ILP, estamos à disposição para conversar sobre como simplificar esse processo e potencializar seus resultados.
